無震動直線切割混泥土施工方案
發布日期:2017-03-11 10:00:05 瀏覽量:2436一.工程概況
因華泉大廈主體結構變更,需要切除外墻空調板、陽臺以及陽臺線條等,擬采用大型切割機進行無震動直線切割施工,不會產生裂縫和大噪聲、大粉塵,以保證混凝土結構的整體性不受破壞,滿足文明施工、安全施工的要求。
二、切割施工
1.施工要求
1.1切割過程中應對周圍的結構無損害,切割面應平整。
1. 2切割過程中產生的切割塊、垃圾等應安全處理、及時清運。
切割時如遇施工面、操作面問題等必須移位及調整時,應通知監理、設計,經批準后再進行施工。
1.3切割的施工進度應滿足甲方后續施工進度的要求。
2.施工準備:
2.1機具進入施工現場后,應進行機具報驗及調試。
2.2施工用的電錘鉆、膨脹螺絲、承重架、鐵鏈等輔助材料、機具要提前準備。
3.施工步驟及操作規程

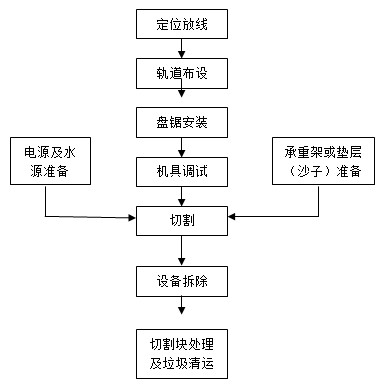

3.1施工作業流程圖

3.1操作規程
3.1.1定位放線
根據設計圖紙,在需要切割的部位進行定位放線,由于本工程是改擴建工程,圖紙所標注的原結構的尺寸大小與實際值可能有一定的誤差,因此對于切割構件的定位必須結合原有結構的實際尺寸進行綜合的定位放線,首先確定構件的輪廓線,然后再確定切割的位置。
3.1.2.軌道布設
軌道布設由打膨脹螺絲與直線軌道安裝兩步完成,應先根據定位放線的位置確定膨脹螺絲的位置,鉆孔、安裝膨脹螺絲,再將直線軌道鎖在膨脹螺絲上,膨脹螺絲的定位必須嚴格按照機具說明書中要求結合切割線定位。
3.1.3盤鋸安裝及
軌道布設完畢后應將盤鋸安裝于軌道之上,先安裝移動部件,最后安裝鋸片及保護罩。
3.1.4機具調試
機具安裝完畢后應進行調試,測試機具前進、后退以及縱向行進的性能。
3.1.5切割
通過控制臺控制機具的切割行進,先調整切割深度,再控制設備前進及后退,如切割面較深,應分為幾個斷面逐次切割。
3.1.6切割塊處理及垃圾清運
由于本次切割塊正好在新搭建的混凝土梁上,因此可以在新建土梁鋪設細砂墊層,切割塊直接落在墊層上,再進行清運。
三.人員組織
職務或工種 | 人 數 | 職 稱 | 電 話 |
項目負責人 | 1人 |
|
|
安全員兼質檢員 | 1人 |
|
|
生產工長 | 2人 |
|
|
四.文明施工及安全
1.所有的腳手架必須牢固,跳板的兩端必須與腳手架綁扎牢固,不允許有探頭跳板,上、下跳板時要按順序上下,不允許在工作面上跳越。
2.進入現場要戴安全帽,室外作業時(或室內作業在三步跳以上時)要扎安全帶。安全帶必須一端扣牢在固定物上。不允許探出身體操作機器。
3. 在跳板上運送工具,材料等到物品時,不允許上下拋擲材料、工具。
4. 電動工具由專人使用,專人保管;發現漏電、跑電現象立即報告,由電工處理。決不允許帶電作業;所有電動工具必須按使用說明操作,必須有可靠接地。
5. 電源箱接線只準電工一人操作,任何其它人不準亂動電源箱。
6. 現場禁止抽煙,不許點火;必須用火時,需甲方同意,由專人用火,其它人員不許靠近或參與。
7.氣割具旁邊3米內不準有易燃、易爆物品,只準專人使用,其它人不準使用。
8..所有現場工作人員必須記住滅火器材所在地和安全通道位置,一旦發生火災時,應盡快滅火和逃生。
9. 電工對電源、線路安全總負責,如發現意外,首先切斷電源;平時經常檢查線路、開關、漏電保護裝置是否可靠,及時消除安全隱患。
10.安全員每天要檢查一遍安全,防火項目;有問題立即報告,研究對策,給予解決。
11.進入現場人員要做好成品保護,不得隨意拆、拿現場器材。
12.要做到活完場清,工具、材料碼放整齊。
五、采用此方案可達到的效果
1.無震動直線切割工藝是一種無損,無震動的施工方式,對結構沒有任何破壞。采用此工藝施工之后,不會使大廈產生裂縫。
2.施工之后,無需后期修補,后期整平工作和鋼筋剝離工作,直接成型。
3.采用此法施工之后,不會產生大噪聲,不會有震動,不會產生大粉塵,不會出現大混凝土顆粒四處飛濺的情況,符合環保和安全施工的要求。
